Koszt przyłączenia domu lub działki do sieci elektroenergetycznej zależy bardziej od technicznych szczegółów niż od samej lokalizacji na mapie. W praktyce odpowiedź na pytanie, ile kosztuje przyłącze prądu, sprowadza się do mocy przyłączeniowej, rodzaju przyłącza, długości odcinka do sieci i tego, czy operator musi budować nowy fragment infrastruktury. Poniżej rozkładam to na konkrety: aktualne widełki, sposób liczenia opłaty, dokumenty i najczęstsze miejsca, w których inwestorzy przepłacają.
Najważniejsze liczby i zasady, które wpływają na koszt przyłączenia
- Na niskim napięciu opłata zwykle liczona jest za każdy kW mocy przyłączeniowej, a nie ryczałtem za cały obiekt.
- W taryfach 2026 nowe przyłącze kablowe na nN kosztuje najczęściej od 59,36 do 92,02 zł netto za 1 kW, a napowietrzne od 15,84 do 41,64 zł netto za 1 kW.
- Jeżeli odcinek przyłącza przekracza 200 m, operator dolicza osobną stawkę za każdy metr ponad limit.
- Dla typowego przyłącza domu jednorodzinnego warunki przyłączenia zwykle dostaje się w 21-30 dni, jeśli wniosek jest kompletny.
- Mikroinstalacja OZE nie płaci opłaty przyłączeniowej, ale nadal trzeba uwzględnić koszty instalacji wewnętrznej i robót po swojej stronie.
Od czego naprawdę zależy koszt przyłączenia

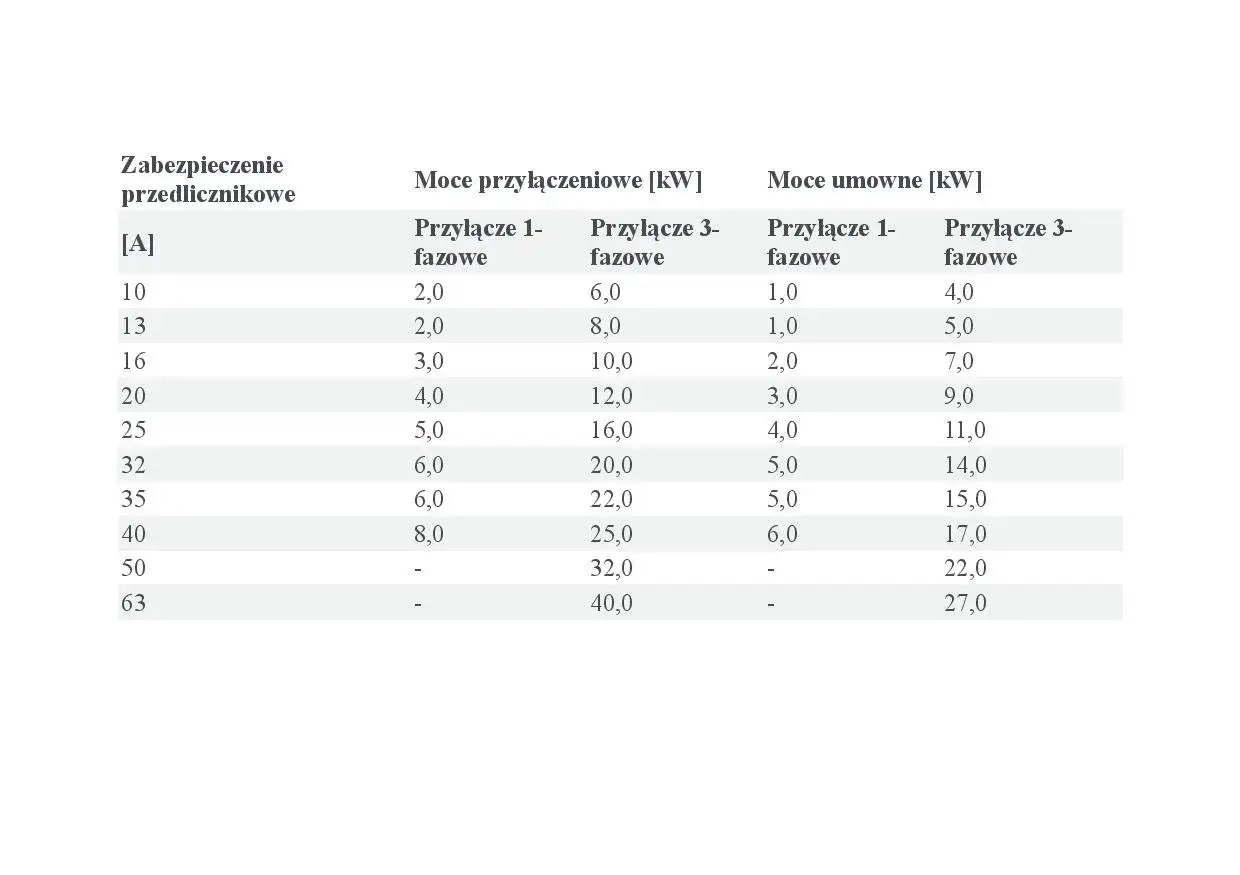

Najpierw warto ustalić jedną rzecz: moc przyłączeniowa to nie to samo co faktyczne zużycie prądu. To poziom mocy, jaki operator ma zapewnić w punkcie przyłączenia, a więc parametr techniczny, od którego zaczyna się cała kalkulacja. Dla domu jednorodzinnego najczęściej mówimy o grupie V, czyli o obiekcie przyłączanym do sieci niskiego napięcia o mocy do 40 kW. Przy większym budynku albo bardziej wymagającej instalacji wchodzisz w grupę IV.
Na ostateczną kwotę wpływają przede wszystkim cztery elementy: rodzaj przyłącza, długość odcinka, grupa przyłączeniowa i zakres prac po stronie operatora. Kabel zwykle kosztuje więcej niż linia napowietrzna, a jeśli trzeba dobudować dłuższy odcinek sieci, koszt potrafi rosnąć szybciej niż sama moc zamówiona przez inwestora. W praktyce nie płacisz za abstrakcyjne „podłączenie domu”, tylko za bardzo konkretny zakres robót i materiałów.
| Co wpływa na cenę | Jak działa w praktyce | Co to oznacza dla inwestora |
|---|---|---|
| Moc przyłączeniowa | Opłata rośnie wraz z liczbą kW wpisanych do umowy | Każdy dodatkowy kW podnosi koszt, więc nie warto zamawiać mocy „na zapas” |
| Rodzaj przyłącza | Kablowe jest zwykle droższe od napowietrznego | Różnica bywa duża, zwłaszcza przy nowym przyłączu do domu |
| Długość przyłącza | Powyżej 200 m operator dolicza stawkę za każdy metr | Długi dojazd do sieci może podnieść rachunek o kilka tysięcy złotych |
| Zakres robót | Jeśli trzeba budować nowy odcinek, koszt rośnie; przy wpięciu do istniejącej sieci bywa niższy | To często ważniejsze niż sam adres działki |
Właśnie dlatego to samo pytanie o koszt przyłączenia może mieć bardzo różne odpowiedzi. Na jednej działce zamkniesz temat w kilkuset złotych, na innej przekroczysz kilka tysięcy jeszcze zanim pojawi się licznik. Z tego powodu warto przejść od razu do sposobu liczenia opłaty, bo tam widać różnice najlepiej.
Jak liczy się opłatę w 2026 roku
W taryfach operatorów działających w Polsce opłata za przyłączenie do sieci niskiego napięcia jest liczona w prosty sposób: stawka za 1 kW razy moc przyłączeniowa, a przy dłuższych odcinkach dochodzi dopłata za metry powyżej 200. Stawki są netto, więc do końcowego rachunku trzeba doliczyć 23% VAT. To ważne, bo inwestorzy często porównują same stawki, a potem zaskakuje ich kwota na fakturze.
| Operator | Przyłącze napowietrzne | Przyłącze kablowe | Dopłata powyżej 200 m |
|---|---|---|---|
| Energa-Operator | 41,64 zł/kW netto | 59,36 zł/kW netto | 32,30 zł/m napowietrzne, 43,73 zł/m kablowe |
| Tauron Dystrybucja | 35,43 zł/kW netto | 73,63 zł/kW netto | 32,30 zł/m napowietrzne, 43,73 zł/m kablowe |
| PGE Dystrybucja | 15,84 zł/kW netto | 92,02 zł/kW netto | 32,30 zł/m napowietrzne, 43,73 zł/m kablowe |
Jeśli chcesz od razu poczuć skalę, weźmy 10 kW dla domu jednorodzinnego. Przy przyłączu kablowym sama opłata wynosi orientacyjnie: w Enerdze około 730,13 zł brutto, w Tauronie około 905,65 zł brutto, a w PGE około 1 131,85 zł brutto. Przy napowietrznym ten sam poziom mocy jest wyraźnie tańszy, choć w praktyce nie zawsze masz pełną swobodę wyboru rodzaju przyłącza, bo decydują warunki techniczne sieci.
Najbardziej podstępny jest odcinek ponad 200 m. Dodatkowe 50 m może oznaczać mniej więcej 1 615-2 186,50 zł netto dopłaty, zanim doliczysz VAT. To właśnie ten element często robi większą różnicę niż sama moc przyłączeniowa, więc przy zakupie działki warto patrzeć nie tylko na cenę gruntu, ale też na odległość od najbliższego punktu sieci.
W praktyce opłata przyłączeniowa to dopiero początek budżetu, ale już z tych stawek widać, gdzie kryje się najwięcej pieniędzy. Teraz warto rozdzielić sytuacje, w których płacisz według cennika, od tych, w których operator rozlicza rzeczywiste nakłady.
Kiedy opłata jest niższa, a kiedy liczy się ją inaczej
Nie każdy przypadek jest rozliczany według prostego mnożnika. Mikroinstalacja OZE nie płaci opłaty za przyłączenie, a przy większych źródłach energii lub instalacjach przyłączanych do wyższych napięć pojawiają się inne zasady: część kosztów liczona jest od rzeczywistych nakładów, a nie od stałej stawki za kW. To ważne zwłaszcza wtedy, gdy ktoś planuje nie tylko dom, ale też większą instalację fotowoltaiczną, magazyn energii albo obiekt usługowy.
| Sytuacja | Jak zwykle liczona jest opłata | Co warto wiedzieć |
|---|---|---|
| Dom jednorodzinny na nN | Stawka za 1 kW mocy przyłączeniowej | Najczęściej grupa V, czyli do 40 kW |
| Przyłącze tymczasowe do istniejącej sieci | Niższa stawka za 1 kW, zwykle około 10,3 zł netto | Dotyczy sytuacji, gdy operator nie buduje nowego odcinka |
| Mikroinstalacja OZE | Bez opłaty przyłączeniowej | Nie oznacza to braku kosztów instalacji po stronie inwestora |
| Większe źródła lub wyższe napięcia | Często część albo całość rzeczywistych nakładów | Tu budżet trzeba liczyć osobno, bo rozstrzyga zakres prac sieciowych |
Warto też pamiętać, że przy zwiększaniu mocy przyłączeniowej nie zawsze płacisz za całość od nowa. Jeśli da się to zrobić bez przebudowy przyłącza, opłata naliczana jest od przyrostu mocy. Gdy trzeba wymieniać albo przebudowywać istniejący odcinek, operator rozlicza rzeczywiste nakłady. To jedna z tych rzeczy, które brzmią technicznie, ale w budżecie potrafią zmienić naprawdę dużo.
W większych inwestycjach dochodzi jeszcze osobna warstwa formalna. Dla przyłączeń do sieci o napięciu powyżej 1 kV obowiązuje dziś dodatkowa opłata za wniosek i zaliczka liczona od mocy przyłączeniowej, więc w przypadku obiektów innych niż zwykły dom jednorodzinny kalkulacja robi się znacznie bardziej złożona. Z punktu widzenia czytelnika planującego budowę domu najważniejsze jest jednak to, że zwykłe nN i większe źródła energii nie są rozliczane tak samo.
Co przygotować przed złożeniem wniosku
Jeżeli chcesz przyspieszyć cały proces, przygotuj dokumenty zanim złożysz wniosek. Operatorzy zwykle oczekują podstawowych danych o inwestorze, lokalizacji obiektu, planowanej mocy przyłączeniowej i terminach realizacji instalacji. Przydatne są też dokumenty potwierdzające prawo do nieruchomości oraz plan zagospodarowania albo szkic sytuacyjny pokazujący, gdzie obiekt leży względem istniejącej sieci.
- tytuł prawny do nieruchomości, na przykład akt notarialny albo odpis z księgi wieczystej,
- plan zabudowy lub szkic sytuacyjny z lokalizacją obiektu,
- określenie mocy przyłączeniowej,
- rodzaj obiektu, na przykład dom jednorodzinny, mieszkanie albo budynek usługowy,
- przewidywany termin wykonania instalacji elektrycznej,
- szacowane roczne zużycie energii, jeśli operator tego wymaga.
Kiedy dokumenty są gotowe, można przejść do etapu, w którym najłatwiej zgubić czas: od złożenia wniosku do technicznego odbioru i uruchomienia zasilania.

Jak wygląda droga od wniosku do pierwszego włączenia
Sam proces jest prosty, ale tylko wtedy, gdy pilnujesz kolejnych kroków. Najpierw składasz wniosek o warunki przyłączenia, potem dostajesz dokument z parametrami technicznymi i projektem umowy, następnie podpisujesz umowę o przyłączenie, a na końcu dochodzi odbiór techniczny i montaż licznika. Dopiero po tym etapie operator może uruchomić zasilanie.
- Składasz wniosek z kompletem załączników.
- Operator wydaje warunki przyłączenia i projekt umowy.
- Po akceptacji podpisujesz umowę.
- Wykonywane są prace projektowe i budowlano-montażowe.
- Następuje odbiór techniczny i rozliczenie opłaty.
- Po montażu układu pomiarowego obiekt może zostać zasilony.
Przy przyłączeniach niskiego napięcia czas oczekiwania na warunki bywa relatywnie krótki. Energa-Operator podaje dziś do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV. Jeśli wniosek jest niekompletny, termin się wydłuża, bo operator najpierw czeka na uzupełnienie braków. W praktyce to właśnie kompletność dokumentów, a nie sam adres inwestycji, najczęściej decyduje o tempie całej procedury.
Warto też pamiętać, że faktura za opłatę przyłączeniową zwykle pojawia się po wykonaniu i odbiorze przyłącza, a nie w chwili złożenia wniosku. To wygodne, bo nie zamrażasz gotówki wcześniej niż trzeba. Jeżeli operator nie musi budować nowego odcinka, rozliczenie potrafi być jeszcze prostsze, ale warto to sprawdzić już na etapie warunków przyłączenia.
Jak ograniczyć koszt i uniknąć najdroższych błędów
Tu jestem praktykiem i powiem wprost: najwięcej pieniędzy przepala się nie na samej taryfie, tylko na złym planowaniu. Nie zamawiaj mocy „na zapas”, jeśli nie masz realnego powodu. Każdy dodatkowy kW zwiększa opłatę, a przy większych obiektach różnica robi się odczuwalna.
- Sprawdź, gdzie jest najbliższy punkt sieci, zanim kupisz działkę lub zamówisz projekt.
- Zapytaj operatora, czy przyłącze będzie napowietrzne, czy kablowe, ale licz się z tym, że ostatecznie decydują warunki techniczne.
- Nie mieszaj w jednym budżecie opłaty przyłączeniowej z kosztami instalacji wewnętrznej, robót ziemnych i projektu elektrycznego.
- Jeśli budujesz tymczasowe zasilanie na czas budowy, sprawdź, czy da się je później zastąpić przyłączem docelowym bez dublowania kosztów.
- Przy długim odcinku ponad 200 m rozważ wariant lokalizacji złącza albo punktu poboru tak, by skrócić trasę przyłącza.
Najczęściej przepłaca się wtedy, gdy inwestor zakłada, że sama opłata operatora zamknie cały temat. A to nieprawda. Praktyka pokazuje, że do rachunku należy doliczyć jeszcze prace po stronie własnej instalacji, czasem dodatkowe zabezpieczenia, a przy trudniejszym terenie także roboty ziemne. Sam koszt przyłączenia bywa więc tylko jednym z elementów całego budżetu energetycznego budowy.
Jeśli potraktujesz temat jak zwykłą formalność, łatwo wpaść w opóźnienie albo w koszt, którego można było uniknąć. Jeśli podejdziesz do niego jak do części projektu budowlanego, oszczędzasz zarówno pieniądze, jak i kilka tygodni nerwów.
Na co patrzeć, żeby budżet przyłącza nie rozjechał się po drodze
Najrozsądniej jest przyjąć prostą zasadę: najpierw sprawdź warunki techniczne, potem licz pieniądze. Dla standardowego domu jednorodzinnego opłata przyłączeniowa mieści się zwykle w przedziale od kilkuset do nieco ponad tysiąca złotych brutto, ale ten poziom szybko rośnie, gdy rośnie moc, odległość albo zakres robót po stronie operatora. Przy dłuższym przyłączu sama dopłata za metry ponad 200 może kosztować więcej niż cały podstawowy wariant w krótkiej trasie.
Jeżeli mam zostawić czytelnika z jedną praktyczną myślą, to właśnie tę: przed złożeniem wniosku warto policzyć nie tylko stawkę za kW, ale też długość przyłącza i to, czy obiekt wymaga nowego odcinka sieci. Dzięki temu odpowiedź na pytanie o koszt staje się konkretna, a nie „zależy od operatora”. A w budowie i remoncie to właśnie konkret pozwala uniknąć złych decyzji na starcie.
