Ile trwa podłączenie gazu? Licznik w 3-6 mies. Jak przyspieszyć?

Błażej Brzeziński.

30 października 2025

Ile trwa podłączenie gazu? Licznik w 3-6 mies. Jak przyspieszyć?

Spis treści

Planowanie budowy domu lub modernizacji istniejącego obiektu to złożone przedsięwzięcie, w którym każdy element harmonogramu ma znaczenie. Jednym z kluczowych aspektów, który często bywa niedoceniany, jest czas oczekiwania na podłączenie do sieci gazowej i montaż gazomierza. W tym artykule szczegółowo opiszę całą procedurę, od złożenia pierwszego wniosku po uruchomienie dostaw gazu, wskazując realistyczne ramy czasowe, niezbędne dokumenty oraz koszty. Moim celem jest dostarczenie Ci praktycznej wiedzy, która pomoże Ci efektywnie zaplanować inwestycję i uniknąć niepotrzebnych opóźnień.

Całkowity czas oczekiwania na licznik gazu to 3-6 miesięcy poznaj kluczowe etapy i koszty

  • Cały proces od wniosku o warunki przyłączenia do uruchomienia dostaw gazu trwa średnio od 3 do 6 miesięcy, a w szczycie sezonu nawet do 12 miesięcy.
  • Kluczowe etapy to: wniosek o warunki przyłączenia (do 30 dni), budowa przyłącza przez PSG (kilka tygodni do miesięcy), wykonanie instalacji wewnętrznej (równolegle), zgłoszenie gotowości i montaż licznika (do 7 dni od zgłoszenia i umowy).
  • Standardowa opłata ryczałtowa za budowę przyłącza gazowego w PSG wynosi 3588,70 zł netto (do 15m), plus koszty wykonania projektu i budowy instalacji wewnętrznej (średnio 1200-3000 zł za sam projekt).
  • Opóźnienia najczęściej wynikają z niekompletnych dokumentów, konieczności rozbudowy sieci gazowej lub braku gotowej instalacji wewnętrznej.
  • Proces można przyspieszyć, korzystając z Portalu Przyłączeniowego PSG i działając proaktywnie.

Całkowity czas oczekiwania na licznik gazu: Kluczowy element planowania budowy

Zrozumienie, ile czasu zajmie podłączenie gazu do Twojej nieruchomości, jest absolutnie fundamentalne dla całego harmonogramu budowy. Z mojego doświadczenia wynika, że cały proces, od pierwszego wniosku do momentu, gdy gaz popłynie w rurach, trwa średnio od 3 do 6 miesięcy. Niestety, w okresach wzmożonego zainteresowania inwestycjami, na przykład w szczycie sezonu budowlanego, czas ten może wydłużyć się nawet do 12 miesięcy. Taka perspektywa jasno pokazuje, że sprawę podłączenia gazu należy traktować priorytetowo i rozpocząć działania odpowiednio wcześnie, aby uniknąć przestojów na dalszych etapach inwestycji.

Jak planowanie harmonogramu prac zależy od terminu podłączenia gazu?

Jak już wspomniałem, zrozumienie czasu oczekiwania na licznik gazu jest fundamentalne dla harmonogramu budowy. Cały proces, od złożenia wniosku o warunki przyłączenia do uruchomienia dostaw gazu, trwa średnio od 3 do 6 miesięcy. W szczycie sezonu, kiedy operatorzy i wykonawcy są najbardziej obłożeni, ten czas może wydłużyć się nawet do 12 miesięcy. Taki horyzont czasowy ma ogromny wpływ na dalsze etapy inwestycji. Nie możesz przecież uruchomić ogrzewania, podłączyć kuchenki gazowej czy innych urządzeń bez sprawnego przyłącza i zamontowanego licznika. Ignorowanie tego faktu często prowadzi do frustrujących opóźnień, a nawet konieczności korzystania z droższych alternatywnych źródeł energii w oczekiwaniu na gaz.

Zrozumienie procesu: Kto za co odpowiada PSG, sprzedawca gazu, a Ty?

Aby sprawnie przejść przez proces przyłączenia, kluczowe jest zrozumienie podziału ról i odpowiedzialności. W Polsce głównym Operatorem Systemu Dystrybucyjnego (OSD), odpowiedzialnym za sieć gazową i przyłącza, jest Polska Spółka Gazownictwa (PSG). To właśnie do PSG składasz wniosek o warunki przyłączenia i to oni budują przyłącze do Twojej nieruchomości. Następnie mamy sprzedawcę gazu (np. PGNiG Obrót Detaliczny, E.ON, Tauron), z którym podpisujesz umowę na dostawę paliwa gazowego. Wreszcie, jest inwestor, czyli Ty. Twoja rola polega na wykonaniu wewnętrznej instalacji gazowej w budynku, zapewnieniu niezbędnych dokumentów i terminowym dopełnianiu formalności. Pamiętaj, że choć PSG buduje przyłącze, to Ty odpowiadasz za to, co dzieje się od szafki gazowej w głąb Twojej posesji.

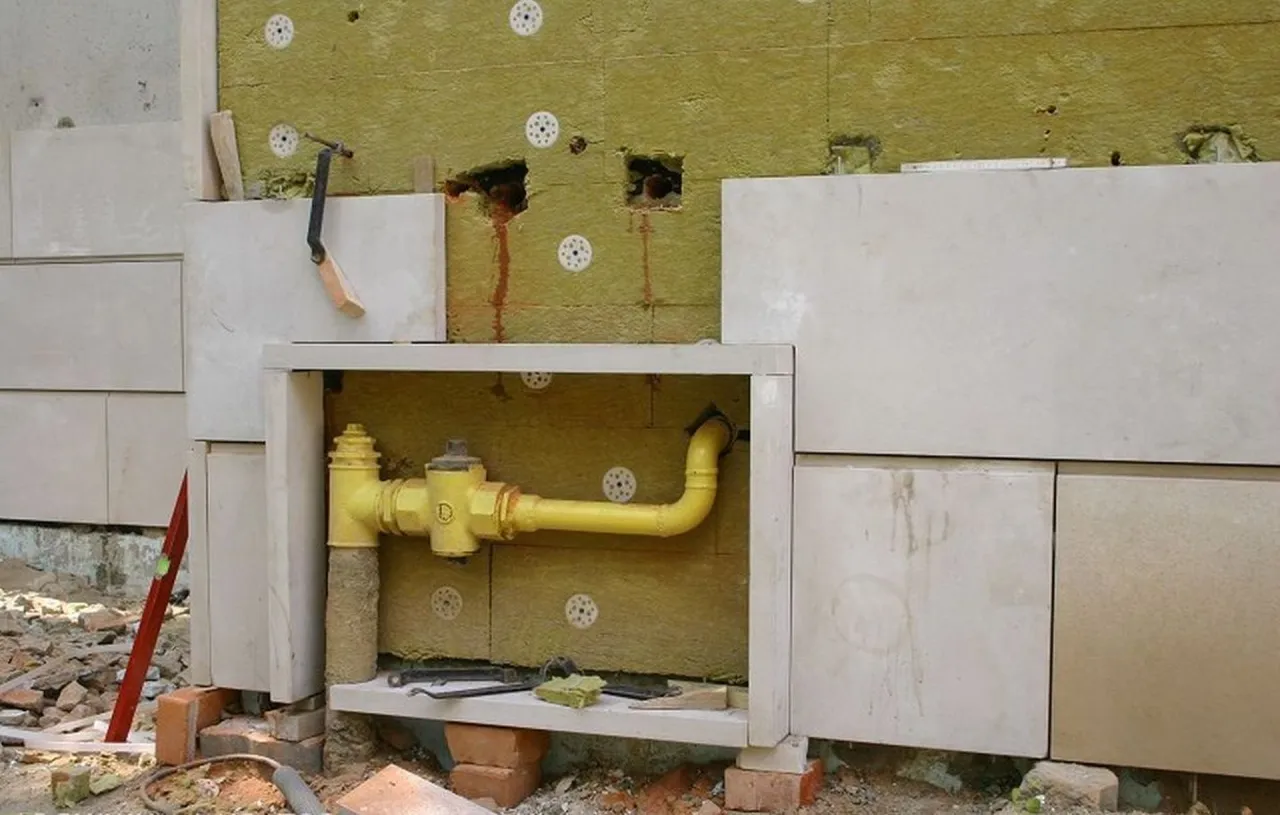

schemat procesu podłączenia gazu do domu

Sześć kroków do podłączenia gazu: Twoja mapa drogowa

Krok 1: Wniosek o warunki przyłączenia Twój oficjalny start

Pierwszym i absolutnie kluczowym krokiem jest złożenie wniosku o określenie warunków przyłączenia do Operatora Systemu Dystrybucyjnego, czyli najczęściej do Polskiej Spółki Gazownictwa (PSG). To na podstawie tego dokumentu operator oceni techniczne możliwości podłączenia Twojej nieruchomości do istniejącej sieci. Do wniosku należy dołączyć kilka istotnych dokumentów, w tym przede wszystkim aktualną mapę sytuacyjno-wysokościową do celów informacyjnych, na której powinieneś zaznaczyć proponowaną lokalizację szafki gazowej. Precyzyjne określenie miejsca szafki jest ważne, ponieważ wpływa na projekt i koszty przyłącza.

Krok 2: Otrzymanie warunków i podpisanie umowy o przyłączenie co musisz sprawdzić?

Po złożeniu wniosku PSG ma określony czas na wydanie warunków przyłączenia. Dla domów jednorodzinnych (grupa B, podgrupa I) jest to zazwyczaj do 30 dni, a w praktyce często nawet do 21 dni od daty złożenia kompletnego wniosku. Warunki przyłączenia to dokument, który określa techniczne i formalne wymagania dotyczące Twojego przyłącza. Po ich otrzymaniu, kolejnym krokiem jest podpisanie umowy o przyłączenie. Zawsze radzę dokładnie przeanalizować tę umowę. Zwróć uwagę na terminy realizacji, wysokość opłat ryczałtowych oraz szczegółowy zakres prac, za które odpowiada PSG, a za które Ty.

Krok 3: Budowa przyłącza przez operatora najdłuższy, ale nie Twój problem

Po podpisaniu umowy o przyłączenie, to PSG bierze na siebie odpowiedzialność za zaprojektowanie i fizyczną budowę przyłącza gazowego. Prace te obejmują doprowadzenie gazociągu od sieci głównej do granicy Twojej nieruchomości, gdzie zostanie zamontowana szafka gazowa z kurkiem głównym. Muszę podkreślić, że jest to najbardziej czasochłonny etap całego procesu. Może on trwać od kilku tygodni do nawet kilku miesięcy, w zależności od złożoności projektu, warunków terenowych, konieczności uzyskania pozwoleń oraz aktualnego obłożenia wykonawców. Choć jest to długi etap, jego realizacja leży po stronie operatora, co oznacza, że masz tu ograniczony wpływ na przyspieszenie prac.

Krok 4: Wewnętrzna instalacja gazowa Twoje zadanie domowe, które musisz wykonać równolegle

Równolegle z pracami PSG nad przyłączem, Twoim zadaniem jako inwestora jest zlecenie wykonania wewnętrznej instalacji gazowej. Obejmuje ona wszystkie rury i połączenia od szafki gazowej na granicy nieruchomości do poszczególnych urządzeń gazowych w Twoim domu (kuchenka, piec, podgrzewacz wody). Pamiętaj, że te prace musisz wykonać na własny koszt i zlecić je uprawnionemu instalatorowi. Moja rada: nie czekaj, aż PSG zakończy swoje prace! Rozpocznij projektowanie i wykonawstwo instalacji wewnętrznej jak najszybciej. To pozwoli uniknąć opóźnień, które często wynikają z tego, że inwestorzy zwlekają z tym etapem.

Krok 5: Odbiory techniczne i zgłoszenie gotowości ostatnia prosta przed gazem w rurach

Po zakończeniu budowy wewnętrznej instalacji gazowej, niezbędne są odpowiednie odbiory techniczne. Kluczowe jest przeprowadzenie próby szczelności instalacji przez uprawnionego instalatora oraz uzyskanie opinii kominiarskiej, potwierdzającej sprawność przewodów wentylacyjnych i spalinowych. Gdy wszystkie te formalności zostaną dopełnione, musisz złożyć do PSG "Zgłoszenie gotowości instalacji gazowej do napełnienia paliwem gazowym". To sygnał dla operatora, że Twoja instalacja jest bezpieczna i gotowa do przyjęcia gazu.

Krok 6: Umowa ze sprzedawcą i finalny montaż licznika odliczanie do startu

Ostatni krok to podpisanie umowy kompleksowej na sprzedaż gazu z wybranym przez Ciebie sprzedawcą. Dopiero po otrzymaniu zgłoszenia gotowości instalacji od Ciebie i po zawarciu tej umowy, dystrybutor gazu (PSG) ma zazwyczaj do 7 dni roboczych na montaż gazomierza i finalne uruchomienie dostaw gazu. To jest ten moment, na który czekasz gaz popłynie w Twoich rurach, a Ty będziesz mógł cieszyć się komfortem i funkcjonalnością zasilanych nim urządzeń.

Ile to potrwa? Realistyczne terminy na każdym etapie podłączenia gazu

Od wniosku do warunków: Ile dni czeka się na "zielone światło" od PSG?

Jak już wspomniałem, czas oczekiwania na wydanie warunków przyłączenia przez PSG dla domów jednorodzinnych, które kwalifikują się do grupy B, podgrupy I, wynosi do 30 dni kalendarzowych od momentu złożenia kompletnego wniosku. W praktyce, dzięki nowelizacji Prawa Budowlanego, często udaje się uzyskać te warunki nawet w ciągu 21 dni. Ważne jest, aby wniosek był kompletny i bezbłędny, gdyż jakiekolwiek braki mogą wydłużyć ten początkowy etap.

Budowa przyłącza: Dlaczego ten etap może trwać od kilku tygodni do nawet kilku miesięcy?

Budowa przyłącza gazowego przez operatora to bez wątpienia najbardziej czasochłonny etap całego procesu. Dlaczego? Po pierwsze, wymaga on szczegółowego projektu, który musi uwzględniać warunki terenowe, istniejącą infrastrukturę podziemną oraz potencjalne kolizje. Po drugie, sama realizacja to prace ziemne, często w trudnym terenie, co wymaga odpowiedniego sprzętu i pozwoleń. Po trzecie, na długość tego etapu wpływa obłożenie firm wykonawczych, zwłaszcza w szczycie sezonu budowlanego. W efekcie, od momentu podpisania umowy o przyłączenie do fizycznego wykonania przyłącza, może minąć od kilku tygodni do nawet kilku miesięcy. Zdarzały się przypadki, gdzie ten etap trwał pół roku, a nawet dłużej.

Sam montaż licznika: Ile dni mija od zgłoszenia gotowości do wizyty montera?

Po tym, jak Twoja wewnętrzna instalacja gazowa zostanie odebrana, a Ty złożysz "Zgłoszenie gotowości instalacji gazowej do napełnienia paliwem gazowym" oraz podpiszesz umowę kompleksową ze sprzedawcą gazu, dystrybutor ma stosunkowo krótki czas na montaż gazomierza. Zazwyczaj jest to do 7 dni roboczych. Ten etap jest już znacznie szybszy, ponieważ większość skomplikowanych prac została już wykonana. Jest to ostatni element układanki przed pełnym uruchomieniem dostaw gazu.

Podsumowanie terminów: Jak zsumować etapy i oszacować całkowity czas oczekiwania?

Sumując wszystkie etapy, realistyczne ramy czasowe dla całego procesu podłączenia gazu do nieruchomości to od 3 do 6 miesięcy. Warto jednak pamiętać, że jest to średnia. W okresach wzmożonego zainteresowania inwestycjami, kiedy operatorzy i wykonawcy są przeciążeni, czas ten może wydłużyć się nawet do 12 miesięcy. Dlatego, jako Błażej Brzeziński, zawsze doradzam moim klientom, aby rozpocząć procedurę przyłączenia gazu jak najwcześniej, najlepiej już na etapie projektowania domu, aby uniknąć niepotrzebnych przestojów w harmonogramie budowy.

Pułapki i opóźnienia: Jak ich unikać przy podłączaniu gazu

Błędy we wniosku i niekompletne dokumenty jak nie stracić czasu na starcie?

Jedną z najczęstszych przyczyn opóźnień, które obserwuję, są błędy we wniosku lub niekompletna dokumentacja. Złożenie wniosku, który wymaga uzupełnień, oznacza, że cały proces jest wstrzymywany, a czas leci. Każde takie "odbicie" wniosku to kolejne dni, a nawet tygodnie, straconego czasu. Aby tego uniknąć, moja wskazówka jest prosta:

  • Dokładnie sprawdź wszystkie wymagane dokumenty przed złożeniem wniosku.
  • Upewnij się, że mapa sytuacyjna jest aktualna i zawiera wszystkie niezbędne oznaczenia.
  • W razie wątpliwości skonsultuj się z pracownikiem PSG lub uprawnionym projektantem instalacji gazowych.

Konieczność rozbudowy sieci gazowej kiedy Twój przypadek jest bardziej skomplikowany?

W niektórych przypadkach, zwłaszcza gdy Twoja nieruchomość znajduje się w znacznej odległości od istniejącej sieci gazowej, konieczna może być jej rozbudowa. Jest to znacząca przyczyna opóźnień, ponieważ wymaga dodatkowych projektów, pozwoleń, a także znacznie większych nakładów finansowych i czasowych ze strony operatora. W takich sytuacjach czas oczekiwania może się drastycznie wydłużyć, a standardowe ramy czasowe przestają obowiązywać. Warto to zweryfikować na samym początku, składając wniosek.

"Wąskie gardła" u wykonawców jak sezon budowlany wpływa na terminy?

Sezon budowlany, zwłaszcza wiosna i lato, to okres wzmożonych prac. Firmy wykonawcze, które realizują przyłącza dla PSG, są wtedy najbardziej obłożone. To naturalnie prowadzi do "wąskich gardeł" i wydłużenia terminów. Jeśli planujesz podłączenie gazu w tym okresie, musisz liczyć się z tym, że czas oczekiwania na fizyczne wykonanie przyłącza może być dłuższy niż poza sezonem. Niestety, na ten czynnik masz niewielki wpływ, poza ewentualnym wcześniejszym złożeniem wniosku.

Brak gotowej instalacji wewnętrznej dlaczego to najczęstszy błąd inwestorów?

Z mojego doświadczenia wynika, że brak gotowej instalacji wewnętrznej po stronie inwestora to jedna z najczęstszych przyczyn opóźnień w uruchomieniu dostaw gazu. Wielu inwestorów czeka z tym etapem, aż PSG zakończy budowę przyłącza. To błąd! Jak już wspomniałem, prace nad instalacją wewnętrzną powinny być wykonywane równolegle. Jeśli Twoja instalacja nie jest gotowa i odebrana w momencie, gdy PSG jest gotowe do montażu licznika, cały proces się wstrzymuje. Pamiętaj, że to Ty odpowiadasz za ten odcinek i jego terminowe przygotowanie.

dokumenty do podłączenia gazu lista

Niezbędne dokumenty: Kompletna lista do sprawnego podłączenia gazu

Dokumenty do złożenia wniosku o warunki przyłączenia (mapa, wniosek)

Aby sprawnie rozpocząć proces, musisz przygotować następujące dokumenty do złożenia wniosku o określenie warunków przyłączenia:

  • Wypełniony Wniosek o określenie warunków przyłączenia do sieci gazowej (dostępny na stronie PSG).
  • Aktualna mapa sytuacyjno-wysokościowa do celów informacyjnych w skali 1:500 lub 1:1000, z zaznaczoną proponowaną lokalizacją szafki gazowej oraz trasą przyłącza. Mapa powinna obejmować obszar w promieniu co najmniej 100 m od nieruchomości.

Dokumenty potrzebne do umowy o przyłączenie i umowy kompleksowej

Na późniejszych etapach, do podpisania umowy o przyłączenie oraz umowy kompleksowej ze sprzedawcą gazu, będą Ci potrzebne:

  • Dokument potwierdzający tytuł prawny do nieruchomości (np. akt notarialny, odpis z księgi wieczystej, umowa dzierżawy).
  • W przypadku reprezentowania innej osoby pełnomocnictwo.
  • Dokumenty tożsamości.

Dokumentacja odbiorowa Twojej instalacji wewnętrznej (protokół szczelności, opinia kominiarska)

Aby zgłosić gotowość instalacji wewnętrznej do napełnienia gazem, musisz posiadać:

  • Protokół z próby szczelności instalacji gazowej, sporządzony przez uprawnionego instalatora.
  • Opinia kominiarska, potwierdzająca sprawność przewodów wentylacyjnych i spalinowych, wydana przez mistrza kominiarskiego.
  • Projekt techniczny wewnętrznej instalacji gazowej (jeśli był wymagany).

Jak przyspieszyć proces? Sprawdzone sposoby na szybszy montaż gazomierza

Portal Przyłączeniowy PSG Twoje centrum dowodzenia online

Polska Spółka Gazownictwa oferuje narzędzie, które może znacząco usprawnić proces Portal Przyłączeniowy PSG. Korzystanie z niego pozwala na złożenie wniosku online, monitorowanie statusu sprawy oraz szybką komunikację z operatorem. To moim zdaniem bardzo efektywny sposób na uniknięcie biurokratycznych zatorów. Warto również wspomnieć o projekcie eGazomierz, który zakłada wymianę liczników na inteligentne urządzenia ze zdalnym odczytem. Choć jego pełna realizacja to perspektywa do 2026 roku, to już teraz w niektórych lokalizacjach można spotkać takie rozwiązania, co z pewnością przyspieszy przyszłe odczyty i zarządzanie zużyciem.

Równoległe działanie: Klucz do optymalizacji czasu

Jak już kilkukrotnie podkreślałem, kluczem do optymalizacji czasu jest równoległe działanie. Nie czekaj z wykonaniem wewnętrznej instalacji gazowej na zakończenie prac przez PSG. Gdy tylko otrzymasz warunki przyłączenia i podpiszesz umowę, zleć projekt i wykonanie instalacji wewnętrznej uprawnionemu instalatorowi. Dzięki temu, gdy przyłącze będzie gotowe, Twoja instalacja w domu również będzie czekać na odbiory i podłączenie gazomierza. To pozwala zaoszczędzić cenne tygodnie, a nawet miesiące.

Przeczytaj również: Podłącz zmywarkę do baterii bez hydraulika! Krok po kroku

Proaktywny kontakt z operatorem czy regularne monitorowanie sprawy pomaga?

Zdecydowanie tak! Proaktywny kontakt z operatorem (PSG) i regularne monitorowanie statusu wniosku to bardzo skuteczna strategia. Nie bój się dzwonić, pytać i przypominać o swojej sprawie. Czasami wystarczy jeden telefon, aby przyspieszyć jakiś etap, wyjaśnić wątpliwości lub dowiedzieć się o ewentualnych brakach, zanim te staną się przyczyną poważnego opóźnienia. Bądź aktywnym uczestnikiem procesu, a nie biernym obserwatorem.

Mądre planowanie: Gaz popłynie na czas dzięki tym wskazówkom

Podsumowując, mądre planowanie procesu podłączenia gazu jest kluczowe dla sprawnego przebiegu całej inwestycji budowlanej. Złożenie wniosku o warunki przyłączenia na bardzo wczesnym etapie, najlepiej już podczas projektowania domu, to podstawa. Równie ważne jest skrupulatne przygotowanie kompletnej dokumentacji, aby uniknąć niepotrzebnych opóźnień na starcie. Pamiętaj o równoległym działaniu nie czekaj z budową wewnętrznej instalacji gazowej, aż PSG zakończy swoje prace. Wreszcie, utrzymuj proaktywną komunikację z operatorem, regularnie monitorując status swojej sprawy. Stosując się do tych wskazówek, znacznie zwiększasz szanse, że gaz popłynie w Twoich rurach dokładnie wtedy, gdy tego potrzebujesz, bez frustrujących przestojów.

Źródło:

[1]

https://muratordom.pl/instalacje/przylacza/przylacze-gazu-koszt-2025-ile-kosztuje-podlaczenie-gazu-do-domu-ile-sie-czeka-na-podlaczenie-licznika-gazu-gdzie-zlozyc-wniosek-o-przylacze-gazowe-aa-g2tD-AN77-xkF6.html

[2]

https://pgnig.pl/dla-domu/jak-podlaczyc-dom-do-sieci-gazowej

[3]

https://www.psgaz.pl/dla-klienta

[4]

https://blog.ongeo.pl/przylacze-gazowe

[5]

https://www.psgaz.pl/przylaczenie-do-sieci-gazowej

FAQ - Najczęstsze pytania

Cały proces, od złożenia wniosku o warunki przyłączenia do uruchomienia dostaw gazu, trwa średnio od 3 do 6 miesięcy. W szczycie sezonu budowlanego może się wydłużyć nawet do 12 miesięcy. Warto rozpocząć go jak najwcześniej.

Standardowa opłata ryczałtowa za przyłącze PSG (do 15m) to 3588,70 zł netto. Do tego dochodzą koszty projektu i budowy wewnętrznej instalacji gazowej, które wynoszą średnio 1200-3000 zł za sam projekt.

Najczęstsze przyczyny to niekompletne dokumenty, konieczność rozbudowy sieci gazowej, obłożenie wykonawców PSG oraz brak gotowej instalacji wewnętrznej po stronie inwestora.

Tak. Korzystaj z Portalu Przyłączeniowego PSG, działaj równolegle (buduj instalację wewnętrzną, gdy PSG robi przyłącze) i utrzymuj proaktywny kontakt z operatorem, monitorując status sprawy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0
rating-outline
rating-outline
rating-outline
rating-outline
rating-outline

Tagi

ile się czeka na założenie licznika gazu
/
jak długo trwa podłączenie gazu do domu
/
procedura podłączenia gazu krok po kroku
/
koszty i etapy podłączenia gazu
Autor Błażej Brzeziński
Błażej Brzeziński
Nazywam się Błażej Brzeziński i od ponad dziesięciu lat zajmuję się branżą budowlaną oraz aranżacją wnętrz. Moje doświadczenie zdobywałem, pracując na różnych stanowiskach, co pozwoliło mi na zgłębienie zarówno technicznych aspektów budownictwa, jak i estetycznych wymagań związanych z projektowaniem przestrzeni mieszkalnych. Posiadam wykształcenie w dziedzinie architektury, co daje mi solidne podstawy do analizy i oceny projektów budowlanych oraz wnętrzarskich. Specjalizuję się w nowoczesnych trendach budowlanych oraz innowacyjnych rozwiązaniach w aranżacji wnętrz, co pozwala mi na oferowanie praktycznych porad i inspiracji. Moim celem jest dostarczanie rzetelnych informacji, które pomogą czytelnikom podejmować świadome decyzje dotyczące ich przestrzeni życiowych. Wierzę, że każdy projekt, niezależnie od jego skali, powinien być przemyślany i dostosowany do indywidualnych potrzeb użytkowników. Pisząc dla krismag.pl, dążę do tego, aby moje artykuły były nie tylko informacyjne, ale również inspirujące. Chcę, aby każdy czytelnik znalazł w nich coś dla siebie, co pomoże mu w tworzeniu funkcjonalnych i estetycznych przestrzeni. Moja pasja do budownictwa i wnętrz sprawia, że z zaangażowaniem podchodzę do każdego tematu, co przekłada się na jakość i wiarygodność publikowanych treści.
